テクニカルブログ
【IPM】 シャットダウン for vCSA on vSphere HA by IPM 1.64
vCenter Server Appliance (vCSA)がvSphere HA上に存在する構成のシャットダウン検証をIPM 1.64で実施しました。
【重要】新ライセンス販売のお知らせ
2020年9月、IPMの新ライセンス(Optimize License)を販売しました。
テクニカルブログ内の文章および画像の旧ライセンス(Silver License、Gold License)は、全てOptimize Licenseに置き換えてお読み下さい。よろしくお願い致します。
検証結果
- Eaton IPM 1.64は、VMware ESXi 6.7.0 Update 1のシャットダウンに対応しています。
前提条件
- Eaton IPM Silver License以上が必要
- VMware ESXiのSSHが有効であること
- 全ての仮想マシンにVMware Toolsがインストールされていること
検証環境
VMware 仮想ホスト
- VMware ESXi 6.7.0 Update 1 (build 10302608) x2
VMware 仮想マシン
- vCenter Server Appliance 6.7.0.14000 x1
- Windows Server 2012R2 x4
Windows 物理マシン
- Windows Server 2016 (Eaton IPM 1.64 with Silver License) x1
UPS(無停電電源装置)
- Eaton 9PX3000GRT UPS + Eaton Network-MS x2

シャットダウンフロー (停電時)
- 仮想マシンをグループ単位でシャットダウン ※任意順序付け可能
- vCenter Server Appliance シャットダウン
- 仮想ホスト メンテナンスモード移行
- 仮想ホスト シャットダウン
- 物理マシン シャットダウン
- UPS シャットダウン
起動フロー (復電時)
手動による起動となります。
※自動起動を実行したい場合、別途スクリプトを準備願います。
検証環境のシャットダウン設定
ここから、実際の設定手順を解説します。
簡易な箇所・繰り返しのオペレーションになる箇所は、手順を省略しております。
Java JRE 8 インストール
IPMをインストールする前に、Java JRE 8 をインストールします。
後からJava JRE 8 をインストールした場合、IPMのサービスを「停止」→「開始」します。
Java SE Runtime Environment 8 Downloads
![]()
Eaton IPM 1.64 インストール
インストール手順は省略します。
![]()
OpenSSH-win インストール
コマンドプロンプトでsshを実行できるように、OpenSSH-winをインストールします。
インストール手順は、こちらのテクニカルブログを参考願います。

初期設定
ログイン
ログイン:admin、パスワード:adminでログインします。
更新設定の編集
設定 > システム > 更新設定の編集 を押します

間隔:[指定なし]に変更して保存します

モジュール設定の編集
設定 > システム > モジュール設定の編集 を押します

[シャットダウン]、[インフラストラクチャーコネクター]、[冗長性]にチェックを入れて保存します

シルバーライセンスの適用
シルバーライセンスにアップグレードするには、「プロダクトキー」が必要となります。
弊社から届いた「プロモーションコード」をご準備の上、下記URLの手順に従って「プロダクトキー」を入手して下さい。
シルバーライセンス、ゴールドライセンスのプロダクトキー取得手順

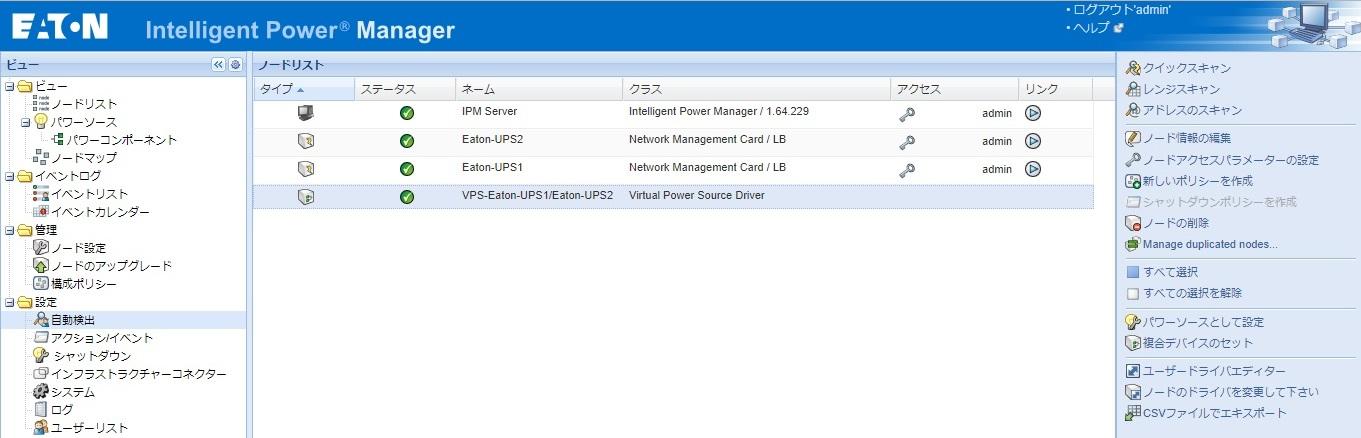

VPS(冗長UPS)の作成
設定 > 自動検出

2台のUPSを選択して[複合デバイスのセット]を選択します

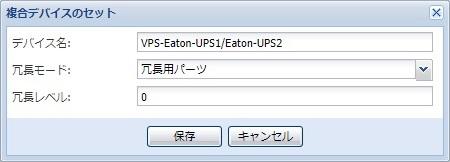

デバイス名を確認して保存します

VPSが作成されました

インフラストラクチャーコネクター
設定 > インフラストラクチャーコネクター > コネクターの追加
プルダウンの中から、VMware vCenter を選択し、IPアドレス、ユーザー名、パスワードを入力して保存します

VMware vCenter コネクターが追加されました

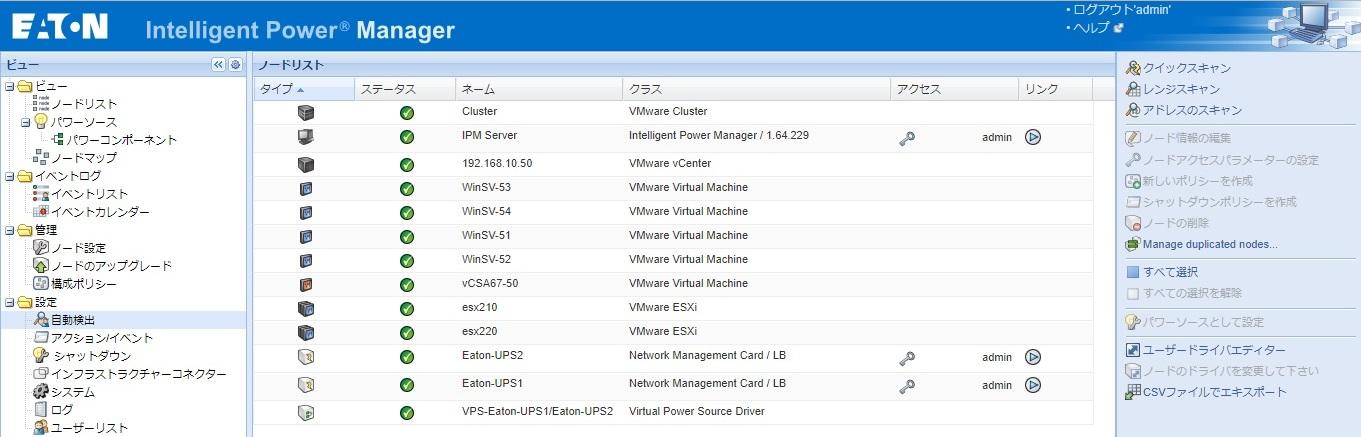

ノードリストに戻ると、vCenter、Cluster、ESXi、Virtual Machineが追加されています

シャットダウン シーケンス
※画面スクロールを減らすために、あえてここでシャットダウン シーケンスを掲載しています。
2台のUPSが10分間停電すると、シャットダウンを開始する設定にしています。
10分経過前に復電すると、何も実行されません。
10分経過後に復電しても、UPSのシャットダウンまで全てのアクションが実行されます。

[構成ポリシー]と[イベントルール]と[アクション]の作成手順
[構成ポリシー]、[イベントルール]、[アクション]の作成手順は、こちらのテクニカルブログにて解説しております。
ここから先は、最低限の画像のみを掲載しています。作成手順をよく読みながら設定を行ってください。

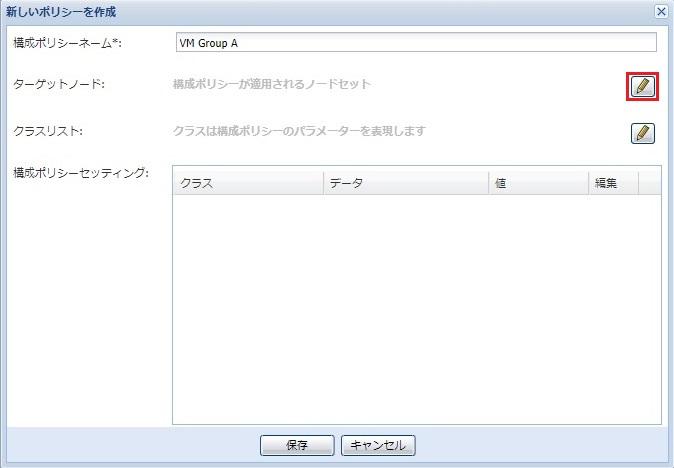

VM Group A 作成
管理 > 構成ポリシー > 新しいポリシーを作成

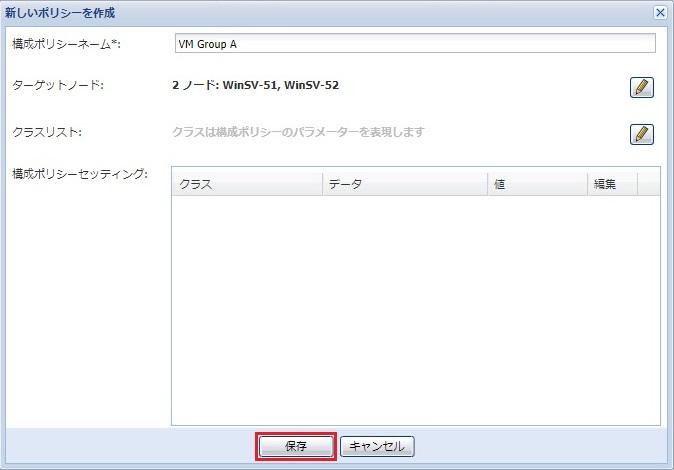

構成ポリシー
構成ポリシーネームは任意。ただし、半角英数のみで作成のこと。全角NG。
続いて、ターゲットノードを編集します

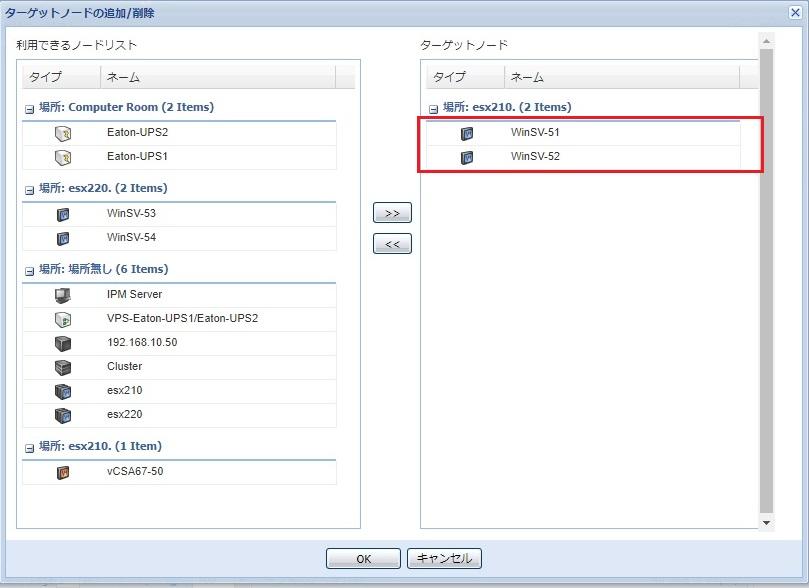

グループに所属させたい仮想マシンを選択して、右側に移動します

クラスリストは設定しません。
保存します。

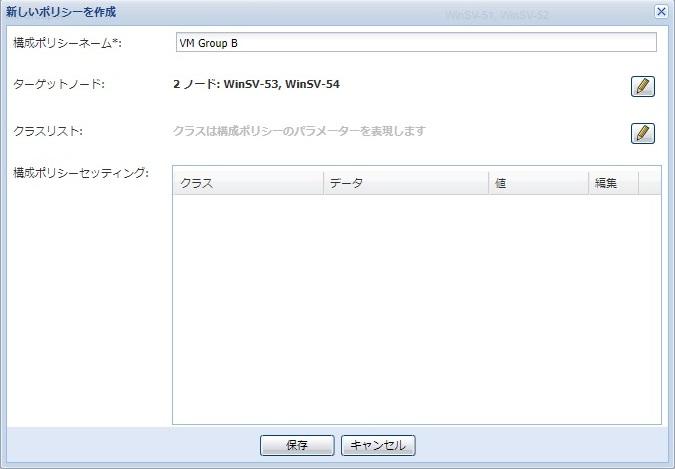

VM Group B 作成
同じ手順でグループに仮想マシンを所属させます。
※ 本解説はグループ2つになっています。環境に合わせて、グループC, D, E, F‥と作成して下さい

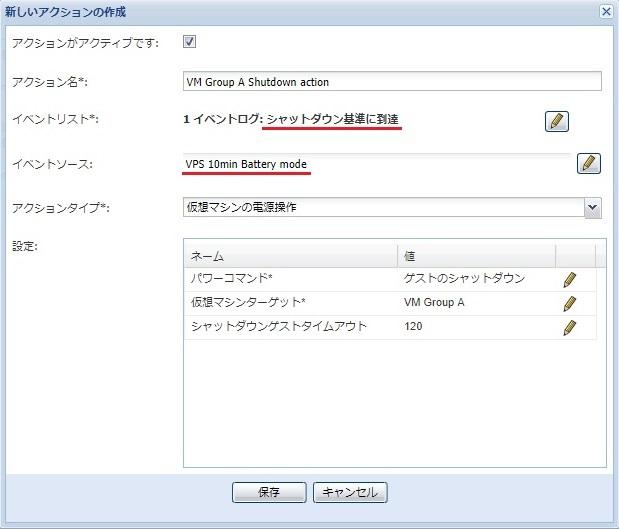

VM Group A シャットダウン設定
一番最初に実行したい[アクション]には、[構成ポリシー]を作成して関連付けます。
構成ポリシー

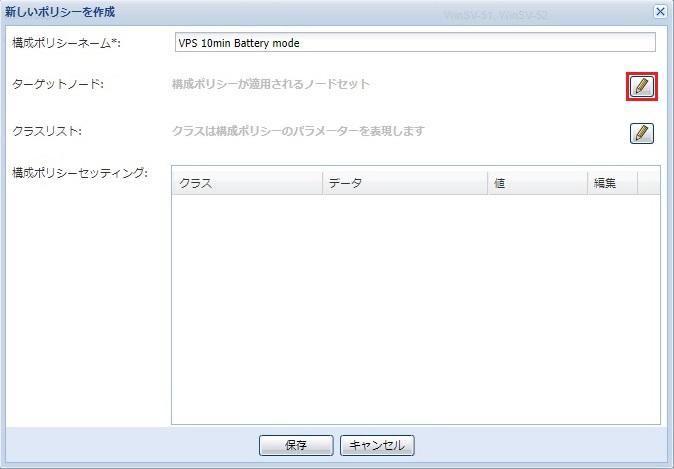

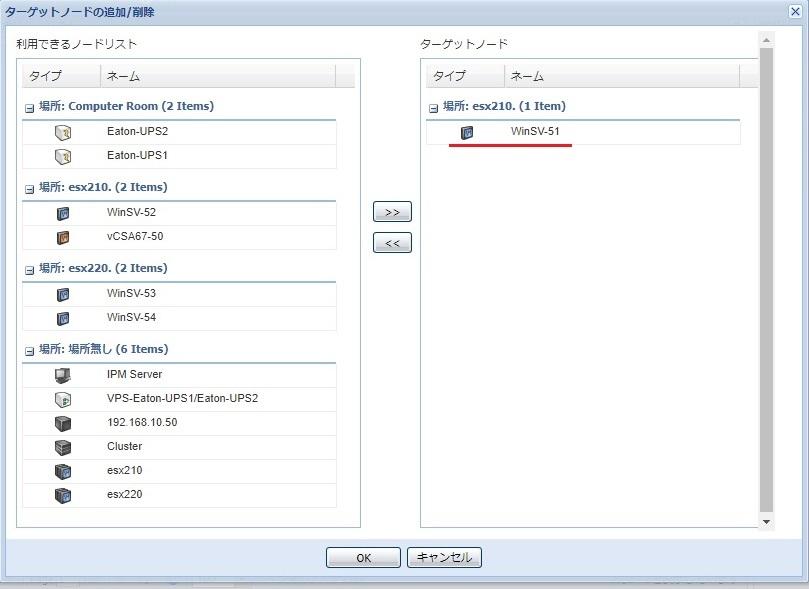

VM Group Aに所属させた仮想マシンの中から1台を選択して、ターゲットノードにします。
ここで選択したターゲットノードは、このあとで解説するイベントルールのルールソースと一致させる必要があります。

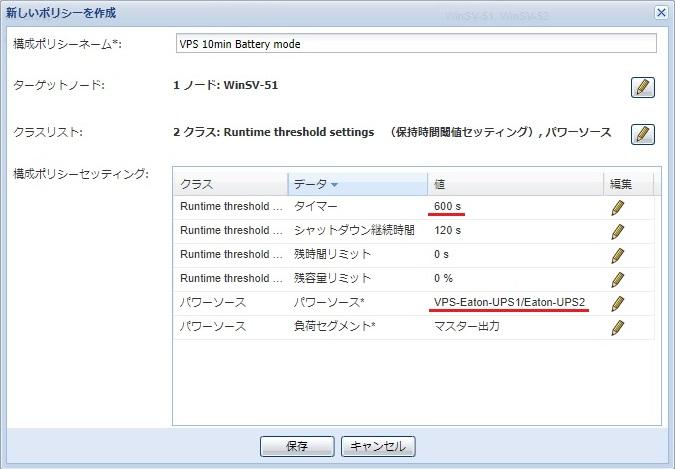

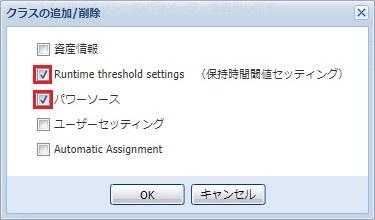

クラスリストは、[Runtime threshold settings]と[パワーソース]を選択します

タイマーにシャットダウンタイマーを入力、パワーソースにVPSを選択します。

アクション
上記ポリシー(VPS 10min Battery mode)の条件を満たし、イベントが発生(シャットダウン基準に到達)した時に実行する「アクション(仮想マシンの電源操作)」を作成します。

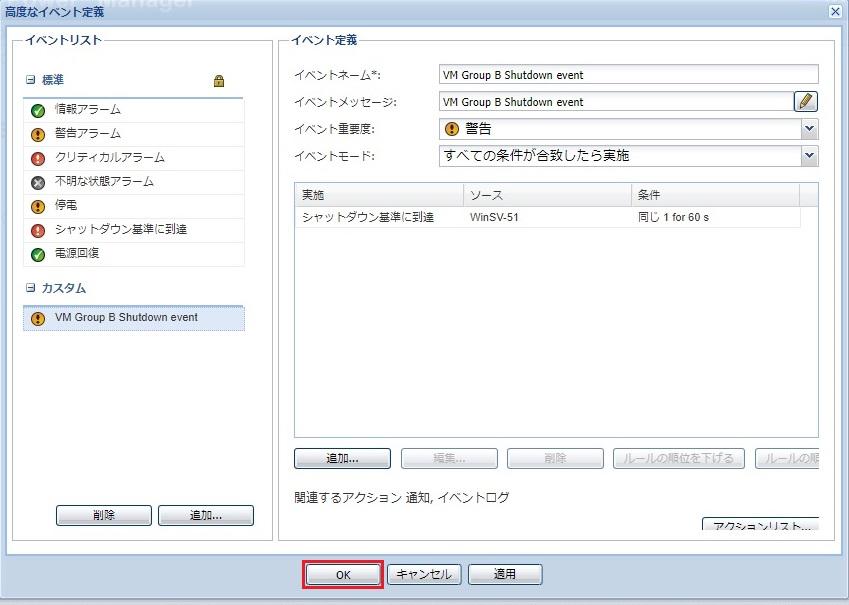

VM Group B シャットダウン設定
2番目以降に実行したいアクションに対しては、[イベントルール]と[アクション]を作成します。
イベントルール
構成ポリシー作成時の「ターゲットノード」を「ソース」に指定します。
ソースが「シャットダウン基準に到達」を満たしたら、60秒後にイベントが発生するように「イベントルール」を作成します。

アクション

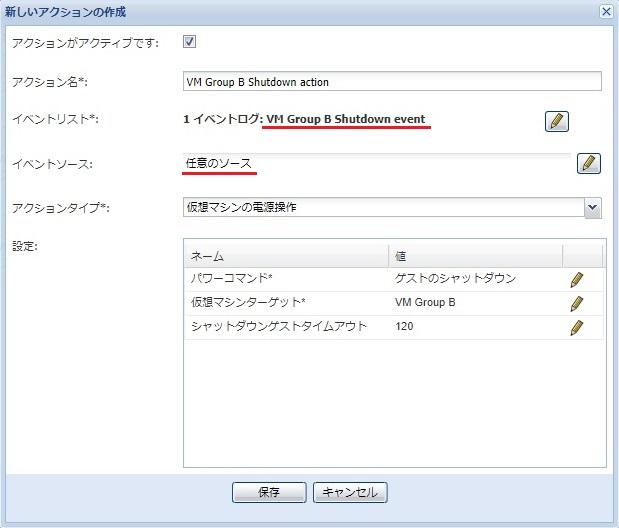

上記イベントが発生した時に実行する「アクション(仮想マシンの電源操作)」を作成します。
※イベントルールと関連付けする時と、構成ポリシーと関連付けする時とで、設定が少し異なります。

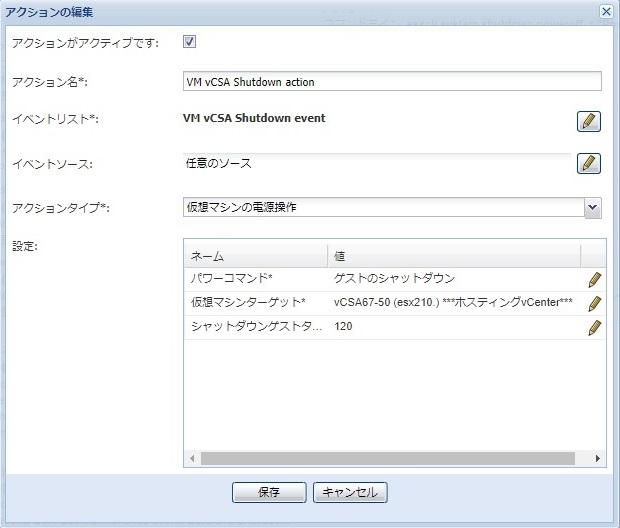

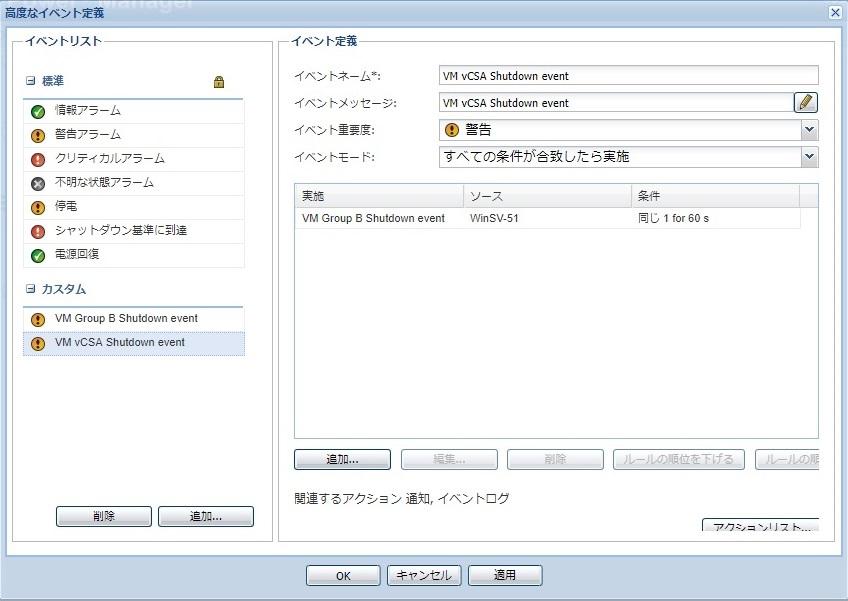

VM vCSA シャットダウン設定
[イベントルール]と[アクション]を作成します。
イベントルール
1つ前のイベントが発生したら、60秒後にイベントが発生するように「イベントルール」を作成します。

アクション
上記イベントが発生した時に実行する「アクション(仮想マシンの電源操作)」を作成します。

ESXi 210 メンテナンスモード設定
[イベントルール]と[アクション]を作成します。
イベントルール

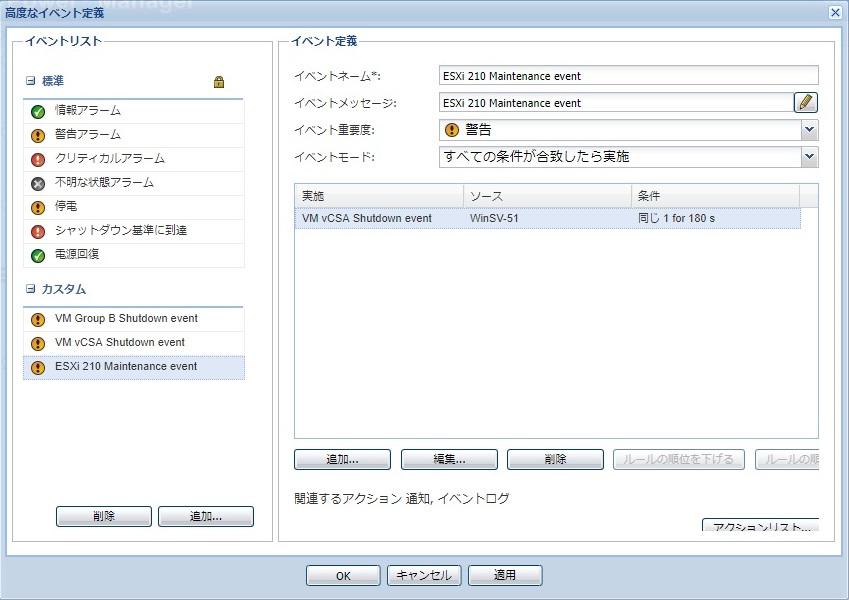

1つ前のイベントが発生したら、180秒後にイベントが発生するように「イベントルール」を作成します。

アクション

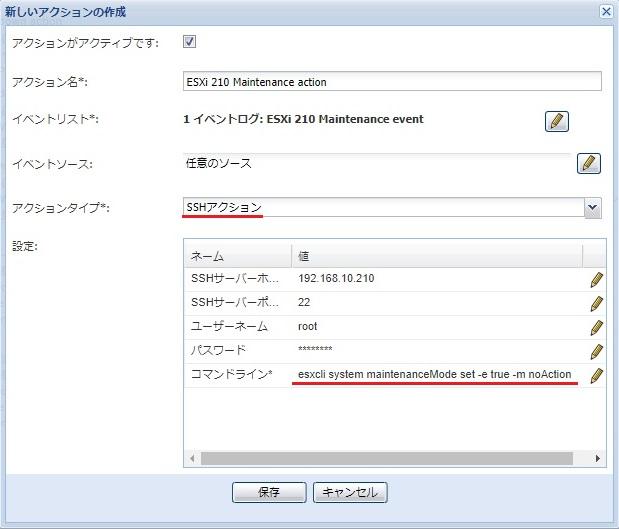

上記イベントが発生した時に実行する「SSHアクション」を作成します。
※vCenterをシャットダウンしているので、vCenter経由の操作ができなくなっています。そのため、ESXiにSSHで接続してコマンド制御します。
esxcli system maintenanceMode set -e true -m noAction

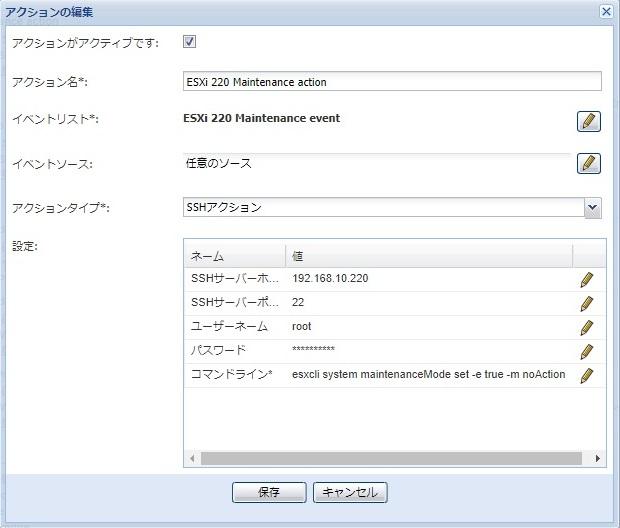

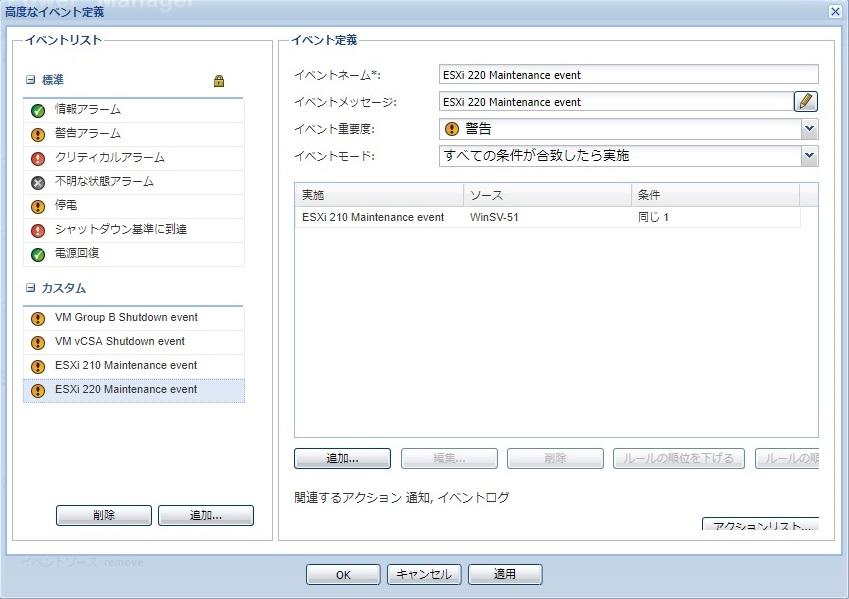

ESXi 220 メンテナンスモード設定
[イベントルール]と[アクション]を作成します。
イベントルール

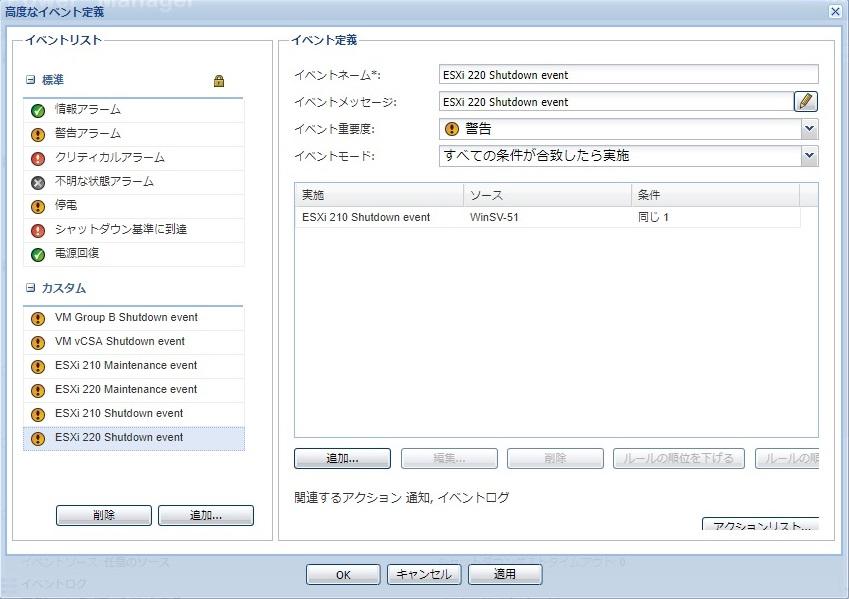

1つ前のイベントが発生したら、0秒後にイベントが発生するように「イベントルール」を作成します。

アクション
上記イベントが発生した時に実行する「SSHアクション」を作成します。
※vCenterをシャットダウンしているので、vCenter経由の操作ができなくなっています。そのため、ESXiにSSHで接続してコマンド制御します。
esxcli system maintenanceMode set -e true -m noAction

ESXi 210 シャットダウン設定
[イベントルール]と[アクション]を作成します。
イベントルール

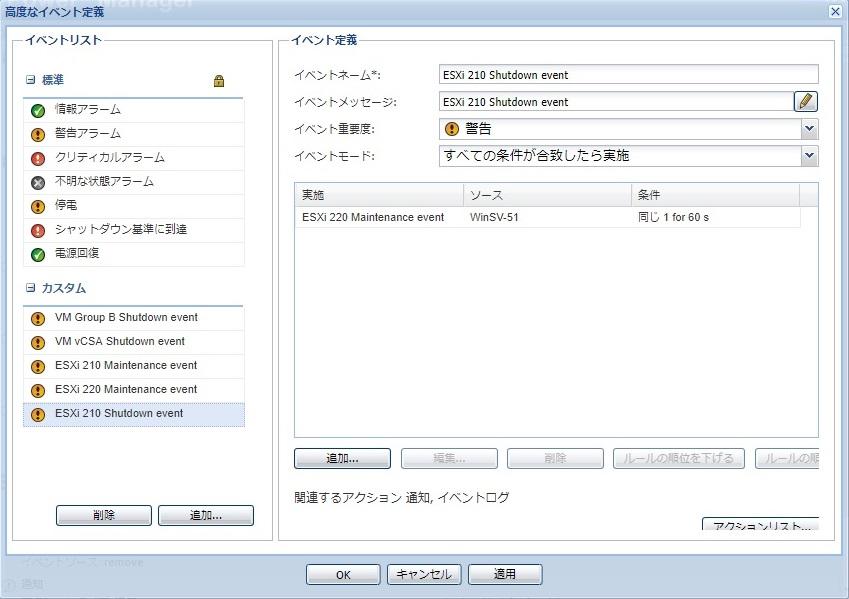

1つ前のイベントが発生したら、60秒後にイベントが発生するように「イベントルール」を作成します。

アクション
上記イベントが発生した時に実行する「SSHアクション」を作成します。
※vCenterをシャットダウンしているので、vCenter経由の操作ができなくなっています。そのため、ESXiにSSHで接続してコマンド制御します。

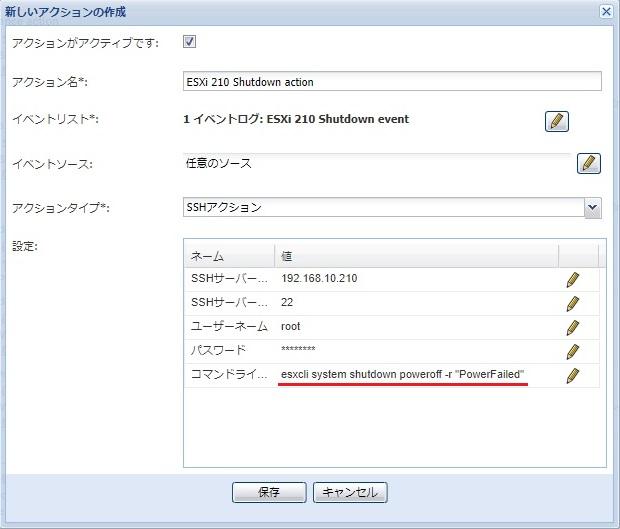

esxcli system shutdown poweroff -r "PowerFailed"

ESXi 220 シャットダウン設定

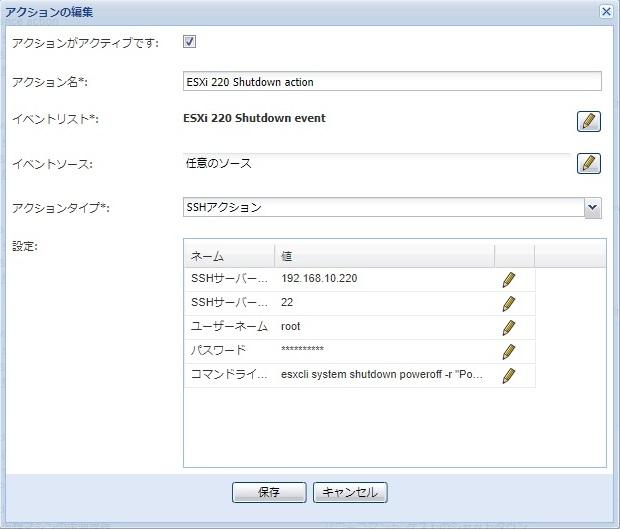

[イベントルール]と[アクション]を作成します。
イベントルール
1つ前のイベントが発生したら、0秒後にイベントが発生するように「イベントルール」を作成します。

アクション
上記イベントが発生した時に実行する「SSHアクション」を作成します。
※vCenterをシャットダウンしているので、vCenter経由の操作ができなくなっています。そのため、ESXiにSSHで接続してコマンド制御します。
esxcli system shutdown poweroff -r "PowerFailed"

IPM Server シャットダウン設定
[イベントルール]と[アクション]を作成します。
イベントルール

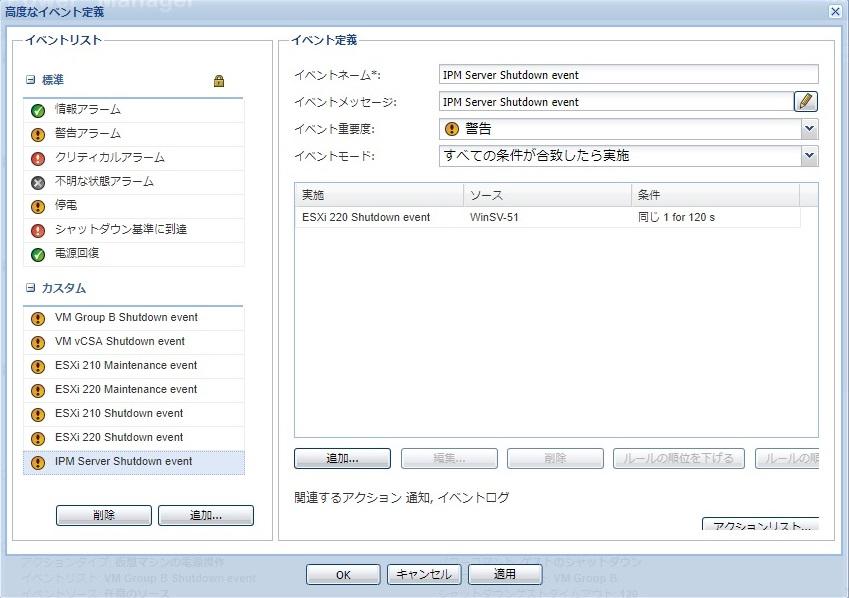

1つ前のイベントが発生したら、120秒後にイベントが発生するように「イベントルール」を作成します。

アクション

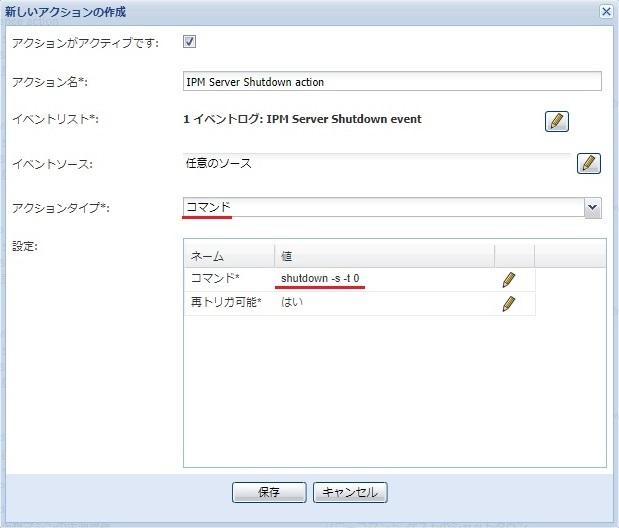

上記イベントが発生した時に実行する「アクション(コマンド)」を作成します。
※Windowsのシャットダウンコマンドを記述します。
shutdown -s -t 0

UPSのシャットダウン

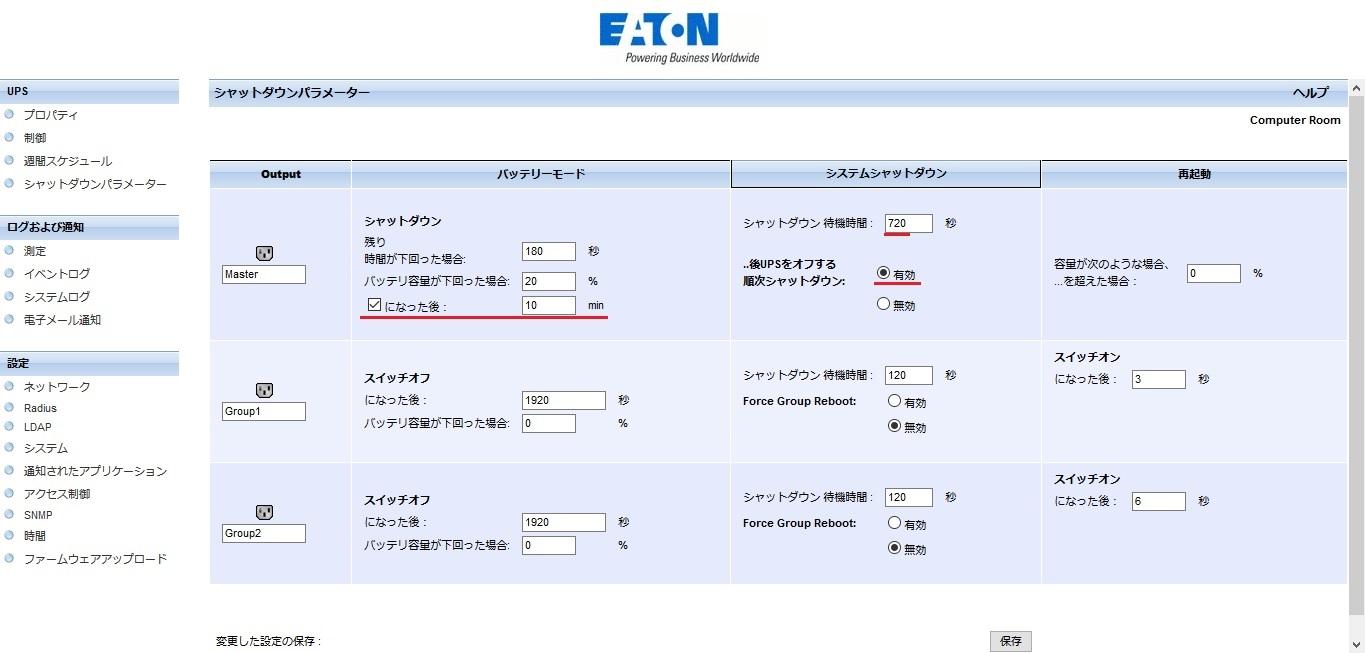

UPSが10分間バッテリー運転したら、720秒後にUPSがシャットダウンするようにシャットダウンパラメーターを設定します。
Network-MSにアクセスします(カードのIPアドレスをブラウザに入力します)
UPS > UPSシャットダウンパラメーター
□になった後 にチェックを入れます
時間を 10分 に設定します
シャットダウン 待機時間:720秒
..後UPSをオフする 順次シャットダウン:有効
※UPS 2台とも同じシャットダウン設定にします

シャットダウンテスト
UPSのバッテリーランタイムが十分に確保されている事を確認してから、UPSの入力電源ケーブルを抜いてシャットダウンテストを実施します。
おわりに
このシャットダウン手順は、vSANにも対応可能です。
IT機器の電源保護は、Eaton UPSとEaton IPMを提案させて頂きます。
以上、村田@ダイトロンがお届けしました。
